1 结构楼板基层、墙脚处墙面基层应满足现浇楼板验收的平整度要求,且干燥。对基层进行清理,无油渍、浮尘、污垢、脱模剂、风化物、泥土等杂物,并剔除表面突出物,并对不满足混凝土保护层浇筑厚度要求的楼板进行打凿刨平。
2 在墙角处墙面粘贴竖向隔声片。竖向隔声片应不间断布满房间内所有墙角处墙面。注意阴角处的竖向隔声片应采取拼接方式粘贴。
3 改性聚丙烯保温隔声板应平整满面铺设,板缝应相互对齐,横平竖直。
4 对改性聚丙烯保温隔声板之间的拼缝,改性聚丙烯保温隔声板与竖向隔声片之间拼缝采用防水胶带密封。
5 门洞处支模的模板高度应大于混凝土浇筑后的高度。
6 埋没、固定伸缩缝处的改性聚丙烯保温隔声板,或预设木板条待混凝土保护层施工完毕后取出。

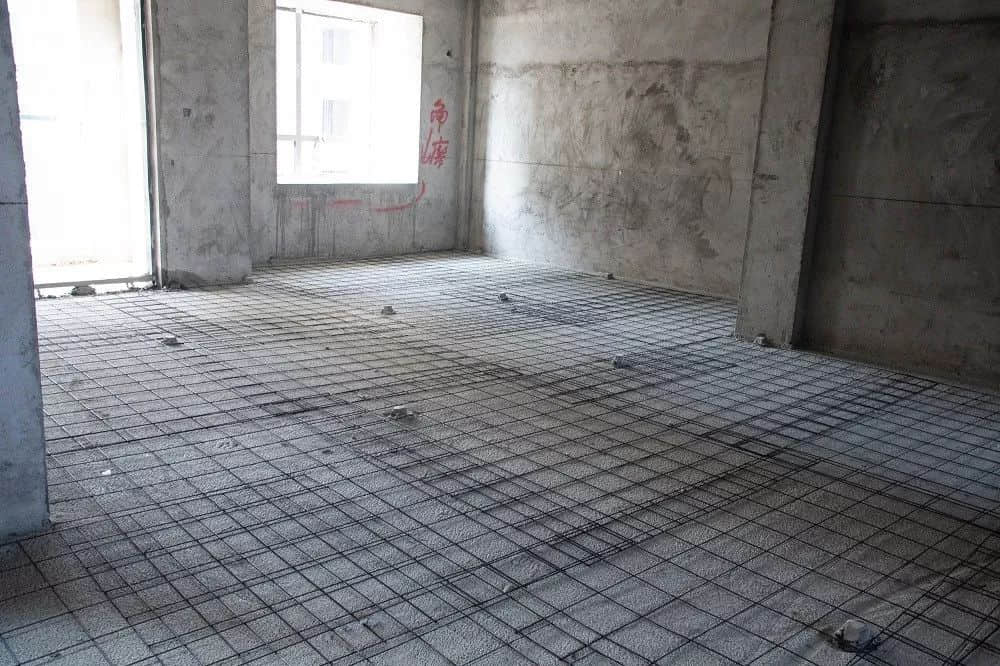

7 保护层内应配置双向钢筋,配筋宜采用焊接钢筋网片,钢筋网片应置于保护层的中部,距离保护层顶面约15mm。钢筋网片宜为Φ4@100mm。钢筋网片搭接宽度不宜小于100mm,且在钢筋网片之间采用绑扎方式固定。钢筋网片绑扎时,应避免铁丝头刺破改性聚丙烯保温隔声板和防水胶带。
8 钢丝网片应洁净、无损伤。铺设时,可在钢钢筋网片下面垫上垫块,确保钢筋网片置于保护层的中上层位置。垫块面积可采用50mm×50mm,厚度可为25mm。
9 为了控制4cm细石混凝土保护层的厚度,应采用红外线定位。浇筑保护层时,运送混凝土的小车应在铺设的木板上推行,不得直接在钢筋网片或改性聚丙烯保温隔声板上推行。避免钢筋网片变形翘起,浇筑混凝土保护层时,应及时修正钢筋网片的位置。墙角处、穿楼板管道处浇注混凝土时,不得将混凝土浇入竖向隔声片和墙体之间。
10 应严格控制浇筑保护层的混凝土坍落度,宜采用不含粉煤灰的混凝土,且混凝土强度不应低于C20,混凝土坍落度不宜大于160mm。石子的含泥量应低于2%。
11 混凝土保护层可采用30kg重滚筒来回滚压,直到表面挤出浆;低洼处应用混凝土补平。待2~3h混凝土稍收水后,采用铁抹子压光。
12 压光后宜铺草或覆膜,并应及时洒水养护,养护方式应符合施工验收规范。养护期内严禁在其推手推车、放重物品或随意践踏。
13 混凝土保护层浇筑48小时,应在门边和墙体阳角处等位置切割伸缩缝;伸缩缝纵横间距不宜大于4m;缝宽可为3~5mm,深度为混凝土保护层厚度的2/3;伸缩缝处配筋应断开;切割伸缩缝时不得破坏保温层。
